ワークアイテム推移ウィジェットを利用する
概要
ワークアイテム推移ウィジェットでは、プロジェクトの進捗の推移をモニタリングすることができます。ステータスやリーダーごとにワークアイテムの件数を時系列でグラフ表示することができます。例えば、ステータスごとに表示することで、時間の経過とともに完了したワークアイテム数が増えていく様子を確認することができ、プロジェクトが順調に進んでいるかどうか簡単に分かります。
Note
Standard Editionでは、本機能を利用できません。
ワークアイテム推移ウィジェットの表示内容を設定する
ワークアイテム推移ウィジェットに表示する内容を設定します。
操作手順

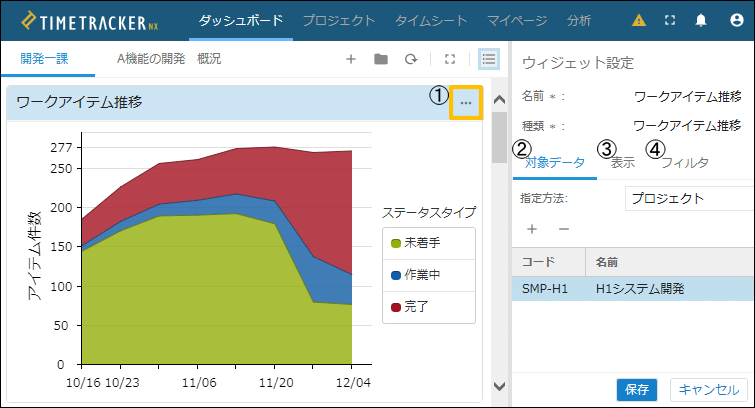

- 対象ウィジェットを選択する。
- タイトルバーの右側にある[メニュー]アイコン
をクリックする。
- [設定]を選択する。
-
[ウィジェット設定]ペインで以下の内容を設定し、[保存]ボタンをクリックする。
-
[対象データ]タブ
-
対象データ
集計対象を指定します。指定方法は以下のとおりです。-
指定方法を以下から選択する。
No. 指定方法 集計対象ワークアイテム 1 組織 指定した組織に属するすべてのプロジェクトのワークアイテム 2 プロジェクト 指定したプロジェクトのワークアイテム 3 プロジェクトのフォルダ 指定したプロジェクトのフォルダのワークアイテム -
[+]アイコンをクリックする。
-
リストから集計対象を選択する。
Note
削除する場合は、削除対象を選択し[-]アイコンをクリックします。
-
-
-
[表示]タブ
-
グラフ
ワークアイテム数の推移を表示するグラフを指定します。[種類]のリストから選択します。選択肢は以下のとおりです。No. 選択肢 説明 1 積み上げ面 積み上げ面グラフで表示する。 2 100%積み上げ面 100%積み上げ面グラグで表示する。 3 折れ線 折れ線グラフで表示する。 4 棒 棒グラフで表示する。 -
表示データ
-
系列
ワークアイテム数を集計する系列を指定します。指定した系列ごとにワークアイテム数が表示されます。以下のリストから選択します。- プロジェクト
- ユーザー
- アイテムタイプ
- ステータスタイプ
- 工程分類
- 作業分類
-
表示単位
ワークアイテム数が推移する期間の単位を指定します。指定した期間の単位ごとにワークアイテム数の推移が表示されます。以下のリストから選択します。- 日単位
- 週単位
- 月単位
-
表示期間
ワークアイテム数の推移を表示する期間の範囲を指定します。[指定方法]のリストから以下を選択します。- 表示データ件数
表示単位の設定に基づき、当日を起点として過去に遡って指定した件数分の推移を表示します。指定可能な件数の最大値は99です。表示する件数を入力します。 - 開始日と終了日
表示単位の設定に基づき、指定した期間内の推移を表示します。任意の日付を指定します。
- 表示データ件数
-
-
-
[フィルタ]タブ
-
フィルタ項目選択
指定した項目で推移するデータを絞り込みます。指定方法は以下のとおりです。- [フィルタ項目選択]をクリックする。
-
フィルタする項目を以下から選択する。
- アイテムタイプ
- ステータスタイプ
- 工程分類
- 作業分類
- リーダー
-
表示されたフィルタ項目の左にある[>]のマークをクリックする。
- 展開されたリストからフィルタ対象とするリスト上の項目をチェックする。
-
-
